从抢通到保畅,历经76天昼夜,由北投养护科技集团实施作业的S31三南高速K356+800边坡施工路段,于9月11日正式恢复双向行车道通行,为柳州、宾阳和上林等地往返南宁的司乘人员提供了良好的出行环境。

01

72小时应急抢险,险情迅速得以控制

“6月28日21时10分,S31三南高速K356+800边坡右侧深挖路堑发生浅层滑塌,情况紧急,请养护队伍立即前往现场开展应急抢通工作!”接到业主单位的通知后,北投养护科技集团迅速响应,立即组织桂西片区应急抢险突击队前往塌方点,第一时间采取交通管制措施,确保现场安全。

得益于边坡抢险应急演练经验及实战能力,抢险队伍在险情发生后30分钟内完成了道路阻断拦截;12小时内,完成了步梯安全绳设置和路侧护栏拆除;24小时内,滑塌坡面全面覆盖彩条布,坡脚竹胶板搭设完毕,边坡结构得到进一步稳固;48小时内,边坡截水沟开挖工作顺利完成,有效防止了雨水对边坡的冲刷和侵蚀;经过72小时的不懈努力,险情基本得到有效控制,实现改道半幅通行。据统计,本次边坡滑塌险情最高滑移点距路面高度约40m,宽度约50m,塌方量约12000m³,部分锚杆(索)格梁断裂。由于发现及时、处置得当,未造成人员伤亡和财产损失。

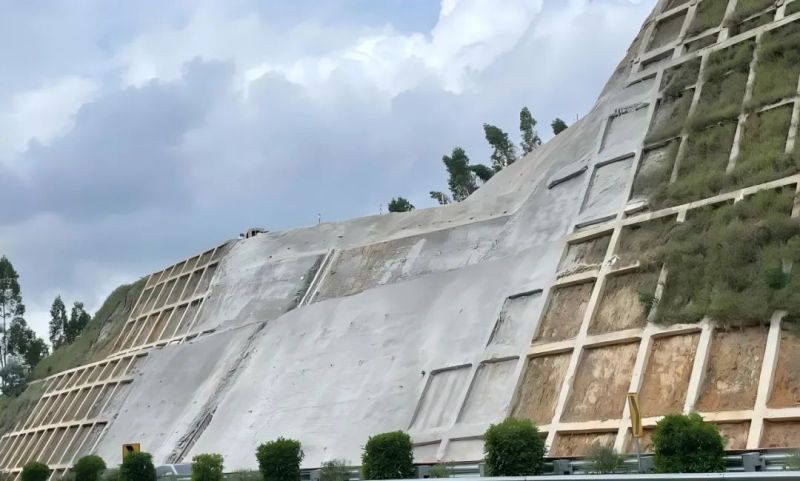

塌方体清理作业现场

02

73天边坡加固整治,周密部署显成效

面对边坡塌方险情,北投养护科技集团高度重视,迅速召开专题会议,重点围绕S31三南高速K356+800边坡路段右侧边坡处置工程专项施工方案,深入排查安全隐患,制定科学化、精细化的边坡抢险组织方案,对边坡抢险进行周密部署。为确保抢险工作顺利进行,北投养护科技集团与“一路多方”相关部门迅速联动,分管领导靠前指挥、党员干部冲锋在前,为快速有效应对边坡塌方事件处置提供了坚实保障。

在接下来的73天里,北投养护科技集团一分公司迅速调配其他片区(项目)人力物力,火速增援桂西片区交投集团南宁运营公司高速养护项目组边坡抢险工作。抢险队伍不舍昼夜,展开了24小时不间断的道路救援攻坚战,分秒必争推进抢险进度,力求在最短时间内排除险情,恢复道路双向通行。在此次抢险任务中,累计投入作业人员达2600余人次、应急值守人员680余人次,抢险车辆设备1596台班,免锚固硬隔离2550m、路锥5200个、水马1200个,完成土方卸载约49000m³、喷射砼1500㎡、钢筋网安装3800㎡、平台排水沟浇注190m、平台硬化270㎡、坡顶截水沟浇注190m。

24小时不间断的道路救援作业现场

吊装免锚固硬隔离现场

03

应急抢险处置有力,展现担当

“贵公司项目部接到应急抢险处置指令后,反应迅速,统一部署,调动辖段范围内的机械设备、应急物资和施工人员赶赴现场,科学制定方案,有效阻止了边坡滑移,有力确保了高速公路的运营安全。”因边坡抢险处置有力,北投养护科技集团收到了交投集团南宁运营公司的表扬信。

在应对S31三南高速K356+800边坡路段右侧边坡塌方险情的过程中,北投养护科技集团依托“项目制”基层作战体系,迅速响应号召,出动专业化的应急抢险队伍,调配各片区(项目)资源,以有力的措施高质高效完成边坡应急抢险处置工作,提前4天完成恢复通车任务,赢得了业主单位、交警、路政等部门及过往司乘人员的广泛赞誉,充分展现国企实力与担当。

久久为功,善作善成。北投养护科技集团继续以实际行动践行“保道路更顺畅,让出行更美好”的企业使命,竭诚服务业主及人民群众,为打造更加安全、便捷、高效的交通环境贡献力量。
